Draga para obra de engorda da praia de Ponta Negra deixa Natal, informa Semurb

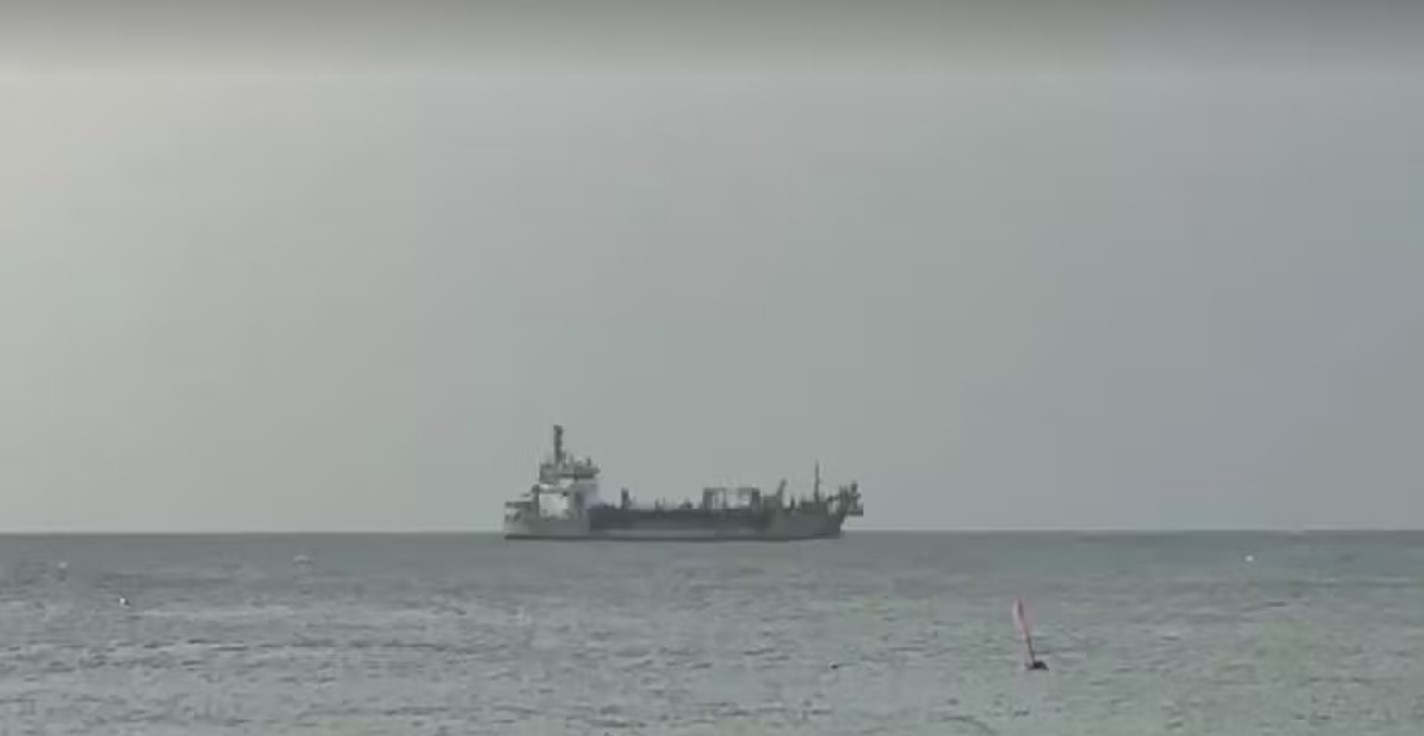

A draga contratada para executar a obra da engorda da Praia de Ponta Negra deixou Natal na manhã desse domingo (7). A informação foi divulgada pelo secretário Municipal de Meio Ambiente e Urbanismo de Natal (Semurb), Thiago Mesquista.

A draga holandesahavia chegado ao litoral potiguar no dia 24 de junho, após ter saído da Espanha. A obra, no entanto, ainda não tinha permissão para ser executada, já que o município aguarda as licenças ambientais do Instituto de Desenvolvimento Sustentável e Meio Ambiente (Idema), que não haviam sido concedidas até este domingo (7).

O Município solicitou a licença de instalação – que autoriza a execução do projeto – no dia 12 de junho. O Idema – órgão estadual responsável pela autorização – tem o prazo legal de 120 dias para emitir a licença. Ou seja, até outubro.

Em entrevista ao g1, o diretor do Idema, Werner Farkatt, havia explicado que foi montada uma força-tarefa para analisar o processo e emitir a licença “o mais breve possível”, mas destacou que é um trabalho robusto. Por isso, não foi determinado nenhum prazo previsto para conclusão.

A intenção da Semurb e da DTA Engenharia, que integra o consórcio contratado pela prefeitura de Natal a R$ 73 milhões, era de começar o serviço até o dia 5 de julho, na última sexta-feira.

O navio que seria utilizado na obra foi fretado exclusivamente para uso da DTA no Brasil. O presidente da empresa, João Acácio Gomes de Oliveira Neto, havia explicado que a embarcação poderia ser enviada para outro projeto caso houvesse atraso no cronograma.

A diária em operação da draga custa cerca de R$ 500 mil. O prazo para mobilização, transporte e preparo está dentro dos custos da empresa, coberto pelo contrato com a prefeitura a preço fixo, segundo o presidente da empresa.

Como vai funcionar a obra

  • A areia será tirada de um banco de areia localizado a cerca de 7 km da costa. Segundo a prefeitura de Natal, saindo em linha reta, a jazida ficaria de frente ao farol de Mãe Luiza.
  • Na obra de Ponta Negra, a equipe estima que vai usar 1 milhão de metros cúbicos de areia.
  • A draga é um navio com uma tubulação de sucção que é arrastada à medida que navega. Essa tubulação funciona como um aspirador, que suga a areia junto com a água do mar.
  • Após ser sugada, a areia fica armazenada em cisternas do navio, que possuem capacidade de 2800 metros cúbicos – o equivalente a 700 caminhões de areia com 4 metros cúbicos. O excesso de água volta para o mar.
  • O navio se aproxima da praia, a cerca de 500 metros, e engata tubos que já ficarão instalados em cinco ou seis pontos ao longo dos 4 km de praia que serão aterrados.
  • Em seguida, o navio bombeia a areia junto com água para a praia.
  • A água com areia decanta na praia e equipamentos como escavadeiras vão espalhar o material para conformar a praia de acordo com o projeto.

A previsão é de que, após a obra, a faixa de areia da praia fique com até 100 metros, na maré baixa. Segundo João Acácio, a população poderá perceber as mudanças já nos primeiros dias de obra.

“A elevação do nível do mar é real. A maré alta de hoje é mais acima do que a maré alta do passado, o que causa a erosão. Boa parte da costa do Brasil sofre esse processo. Então a areia originalmente conformava aquela praia é carreada para o mar. O que a gente está fazendo é restituindo à praia as condições originais da natureza, dado que o mar está sofrendo essa elevação. Não se trata de engordar, mas de restaurar, restituir as condições originais”, defende.

O empresário ainda defende que o projeto é seguro. “A obra já tem licença prévia, o que significa que o projeto é ambientalmente viável. Nós já fizemos 130 milhões de metros cúbicos (em outros projetos) e não houve nenhuma intercorrência ambiental nas obras. É uma obra segura”, diz.

Cerca de 100 pessoas serão empregadas diretamente no aterro, segundo a empresa. Após a fase de dragarem, que deverá durar quatro meses, a empresa ainda deverá realizar obras no calçadão de Ponta Negra.

Fonte: G1RN
